灌注桩桩头如何处理?“六步”示例!
来源: 发布日期:2021-11-03 字体:【
灌注桩施工,在水下灌注混凝土时,为保证桩头混凝土强度,需要有一定的超灌量,桩顶超灌部分就需要凿出,我们称之为桩头处理。作为桩基工程最后一步重要工序,桩头处理如何做?下文是现场“六步”示例,以供大家参考!

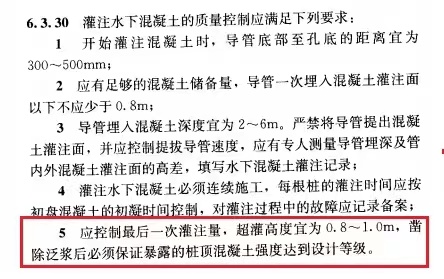

                                                                  《建筑桩基技术规范》条文

  1、测量放线

  水准测量,放出实际的桩顶标高,统一用红漆标识。

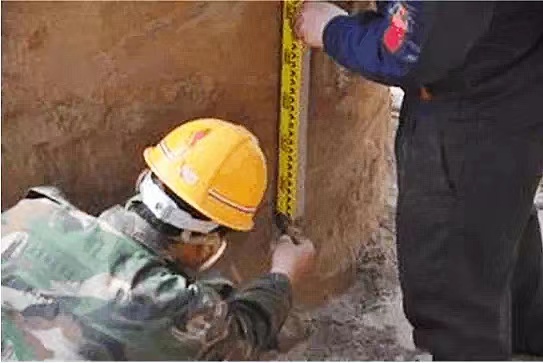

                                                                           施工放样

                                                                              红漆标识

  2、无齿锯环切

  用无齿锯绕桩头环向一周切割,深度3-4cm,用风镐沿桩头自上至下凿出V型槽剥离混凝土,环切时不得损伤主筋。

                                                                                      环切

                                                                             凿出V型槽

  3、剥出桩头钢筋

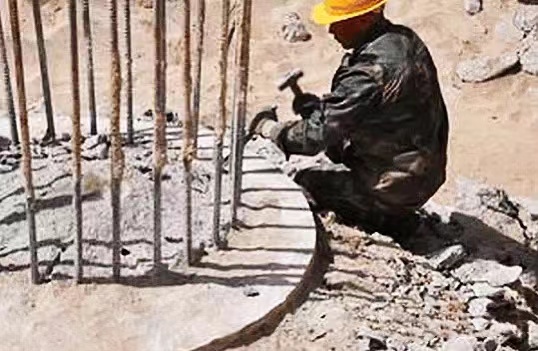

  采用风镐沿桩头自上至下将钢筋主筋剥离。

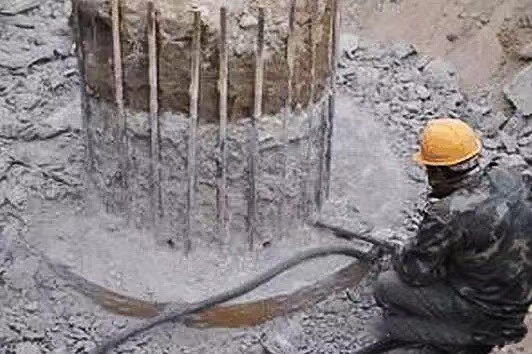

                                                                       风镐剥离混凝土

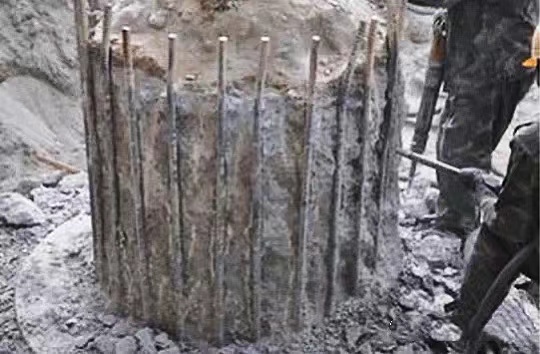

                                                           剥出成型的桩头钢筋

  4、切断桩头

  当全部钢筋凿出后,在桩顶标高以上3cm处水平环向间距20cm采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反复敲击钢钎,使混凝土在环形断桩孔处断开。

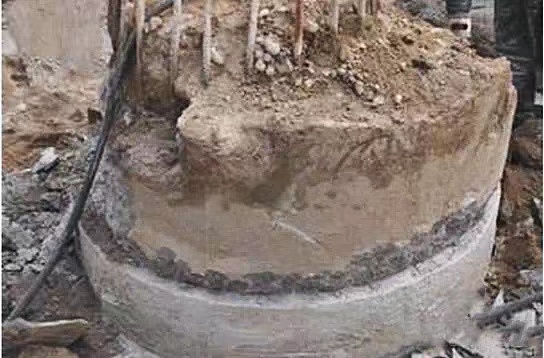

                                                                        风钻钻出断桩孔

                                                                     大锤反复敲击钢钎

  5、吊离桩头

  对已断开的桩头钻出吊装孔,插入钢钎,用起重设备将已断裂脱离的桩头吊出,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯。

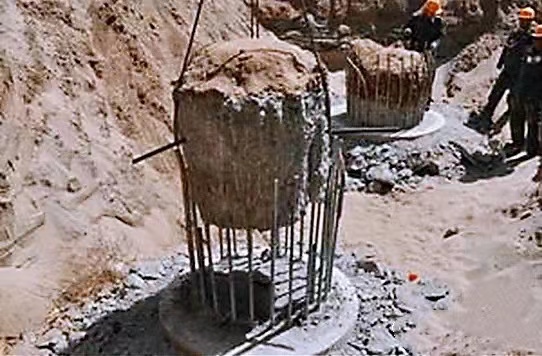

                                                                         桩头吊离

  6、桩头清理

  桩头清理采用人工凿除多余混个凝土并清顶,桩顶形成中心略高、周边略低的断面,确保桩顶面平整、密实。

                                                                 人工凿除多余混凝土

                                                                        清理成型的桩头
